Batteriespeicher Ahlerstedt (Oersdorf)

15 MW
30 MWh
1.300 m²
06.01.2026
Die Umsetzung des Projekts erfolgte in mehreren aufeinander aufbauenden Phasen mit klaren Meilensteinen.
02.2025
Standortplanung und Vertragsabschluss
Abschluss der Standortplanung sowie finale vertragliche Einigung mit dem Grundstückseigentümer als Grundlage für die Projektumsetzung.

04.2025

Standort baureif
Der Standort ist vollständig vorbereitet, alle vertraglichen und organisatorischen Voraussetzungen für den Baubeginn sind erfüllt.

06.2025

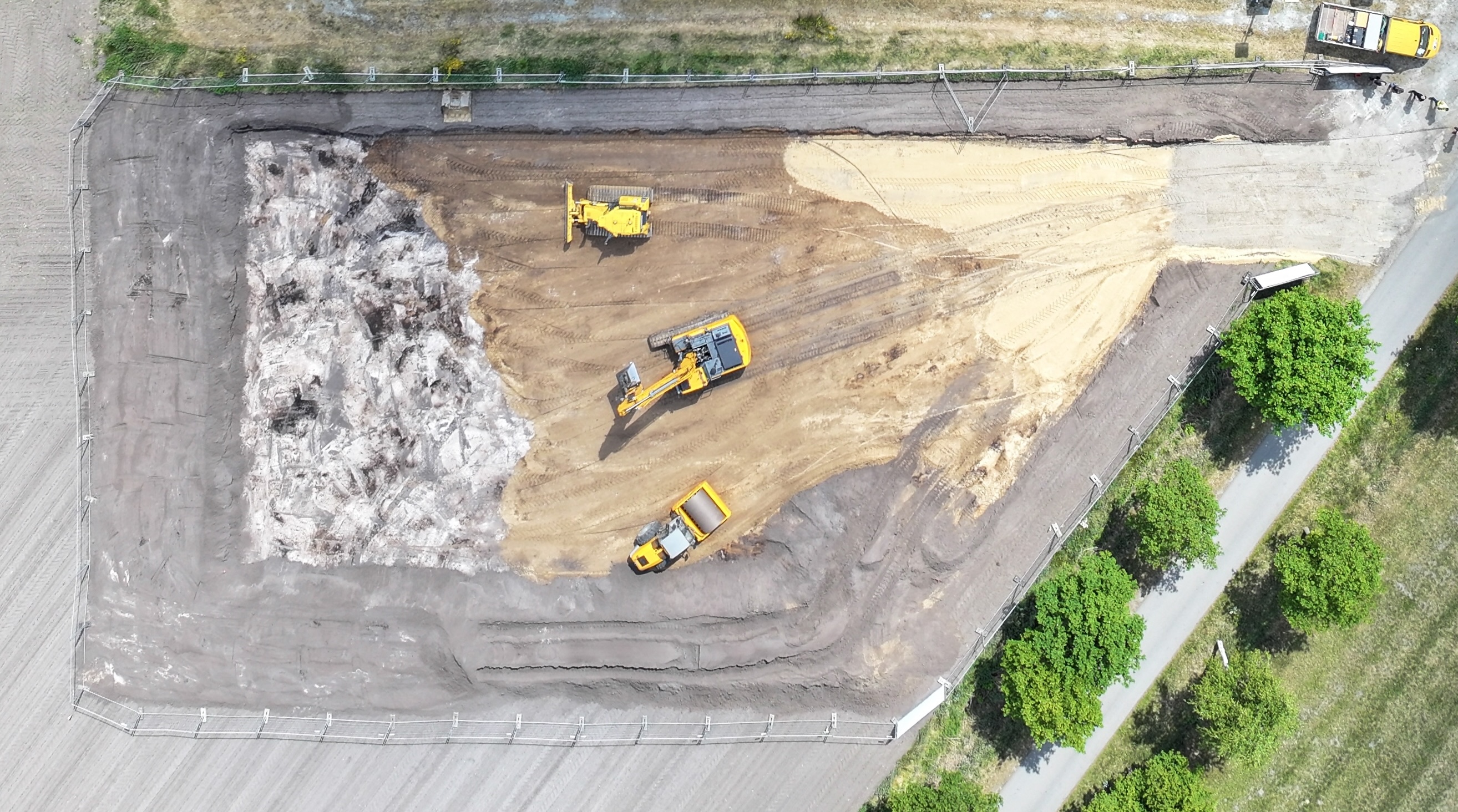

Spatenstich und Baubeginn

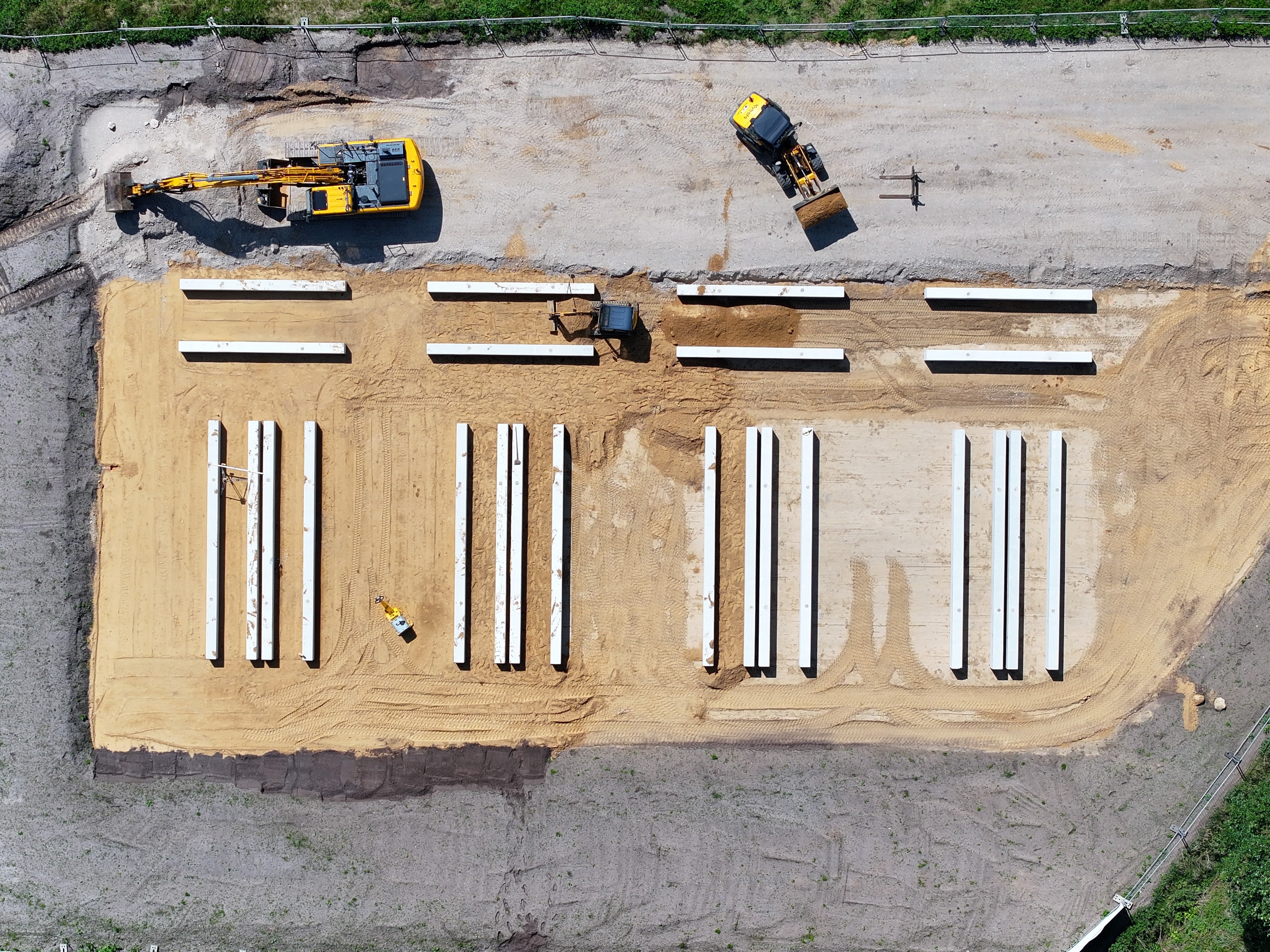

Offizieller Start der Bauarbeiten und Beginn der Umsetzung der Batteriespeicheranlage vor Ort.

09.2025
Lieferung und Installation der Batteriecontainer

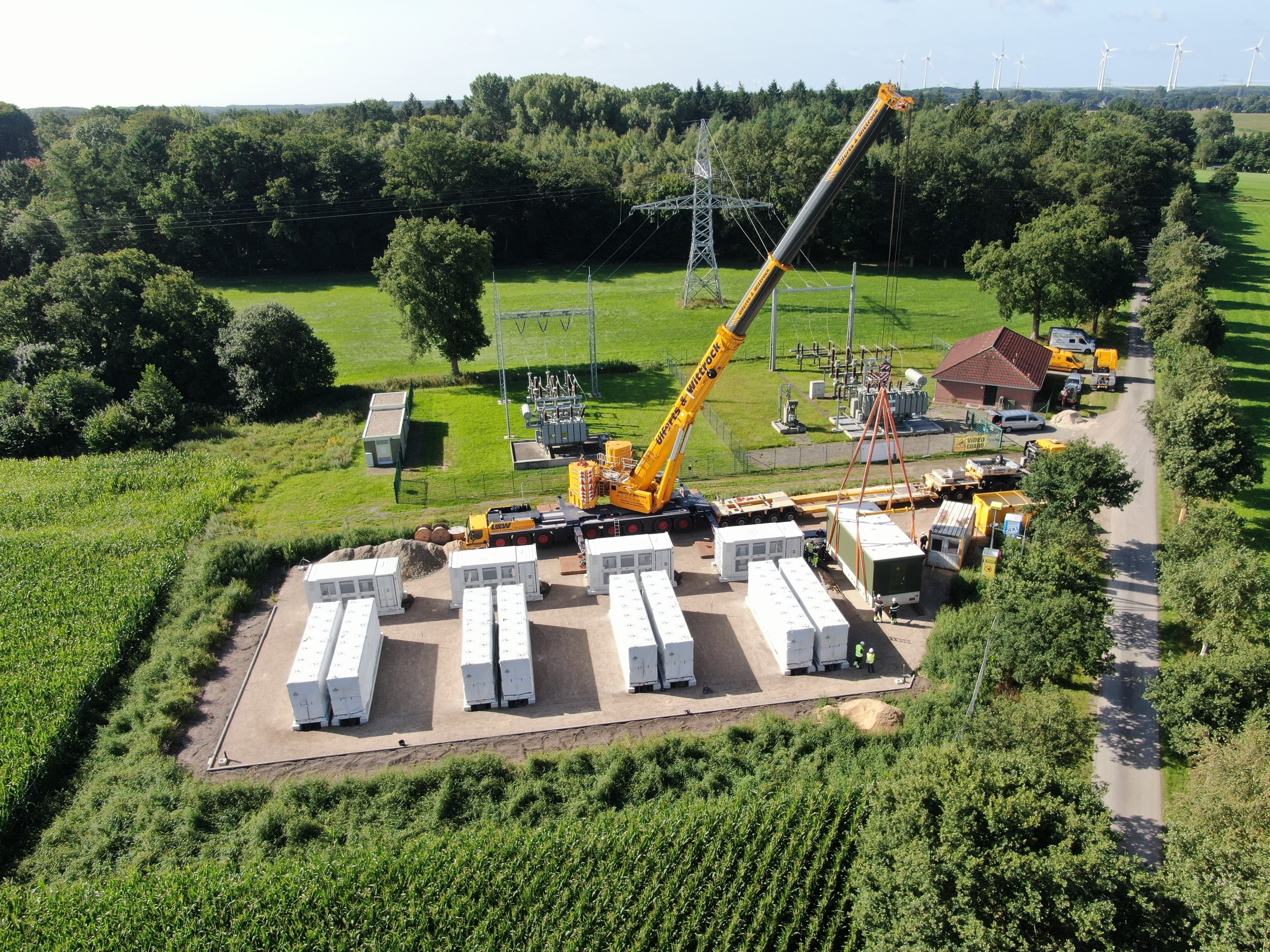

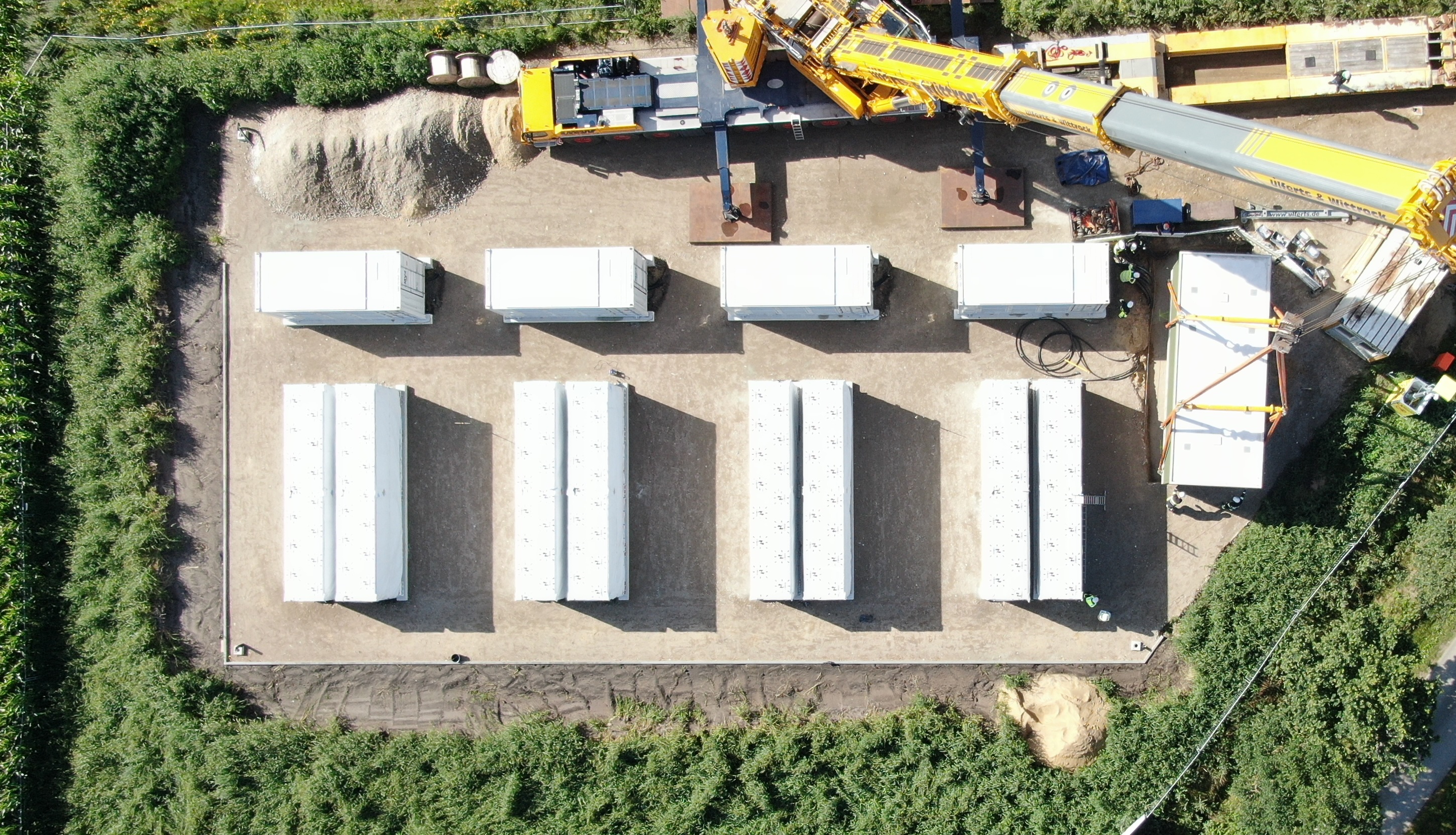

Anlieferung und Installation von acht Batteriecontainern einschließlich der technischen Integration am Standort.

11.2025
Energisierung der Anlage

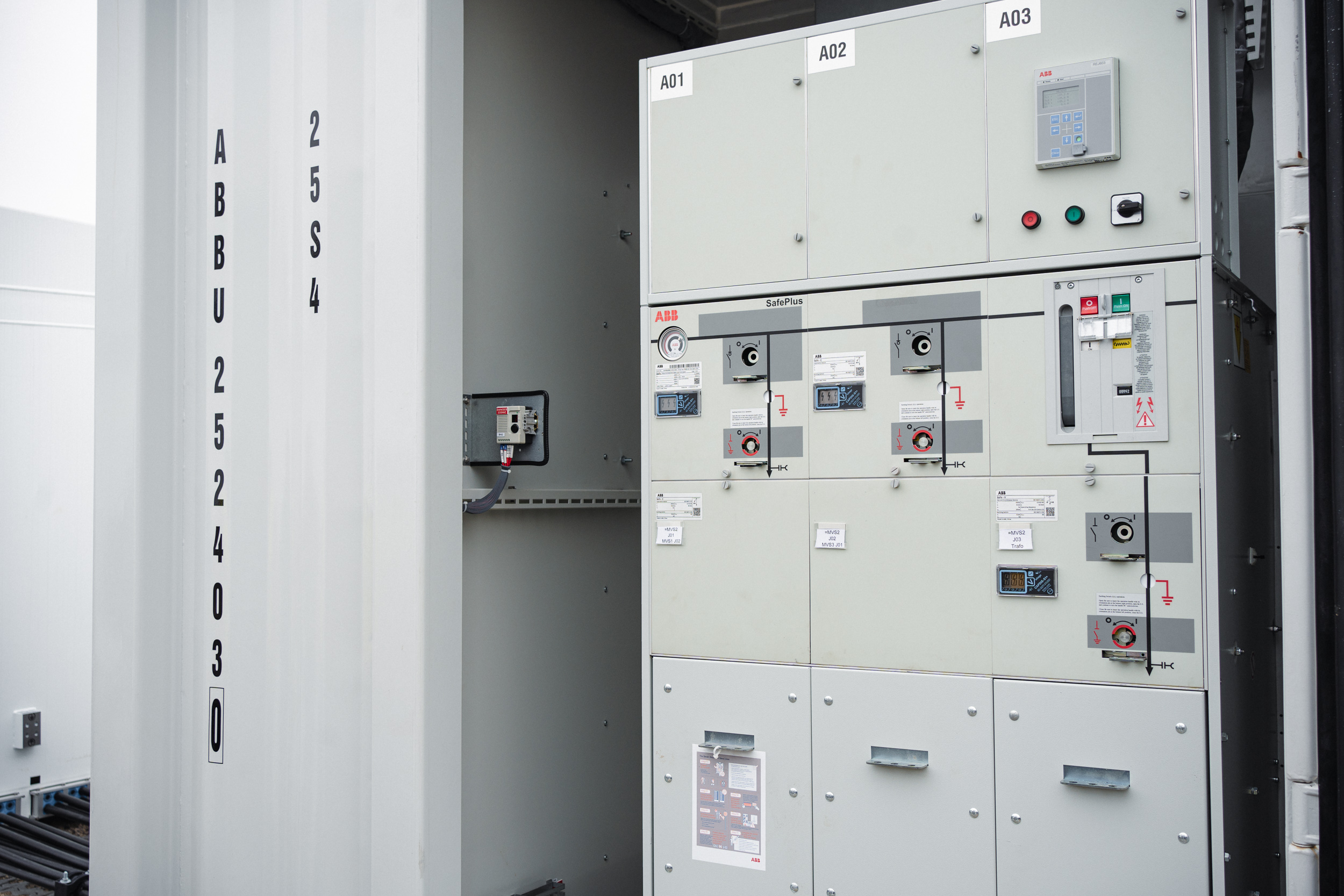

Abschluss der Fundamentarbeiten und erstmalige Energisierung der Batteriespeicheranlage.

12.2025
Leistungsprüfung und Erstbetrieb
Durchführung der Leistungs- und Funktionstests sowie erstmaliges Laden und Entladen des Batteriespeichers.

01.2026

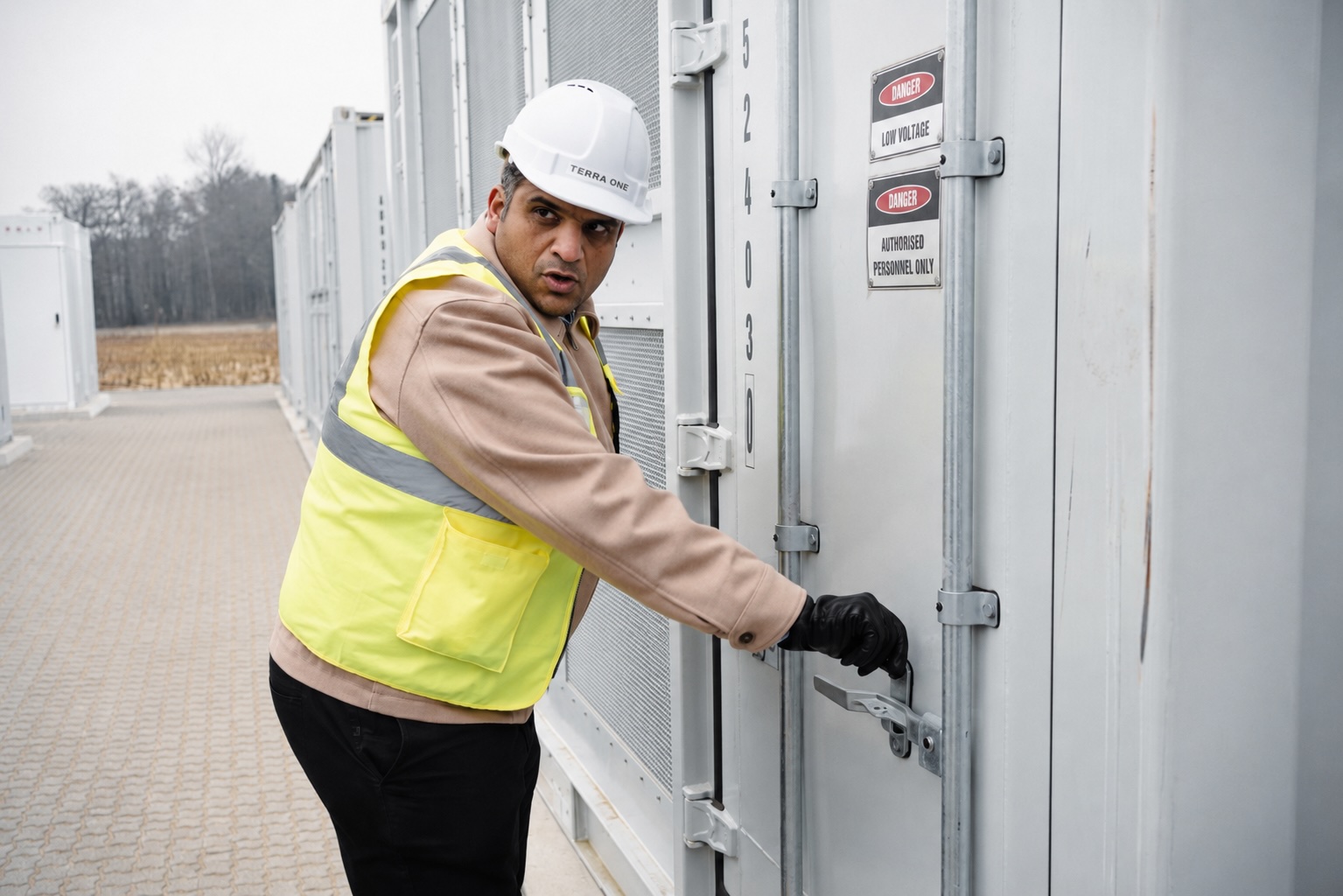

Aufnahme des kommerziellen Betriebs
Beginn des regulären kommerziellen Betriebs der Batteriespeicheranlage im Energiesystem.

Das Projekt erzielt eine nachweisbare Wirkung auf Netzbetrieb und Energiefluss.
15 MW

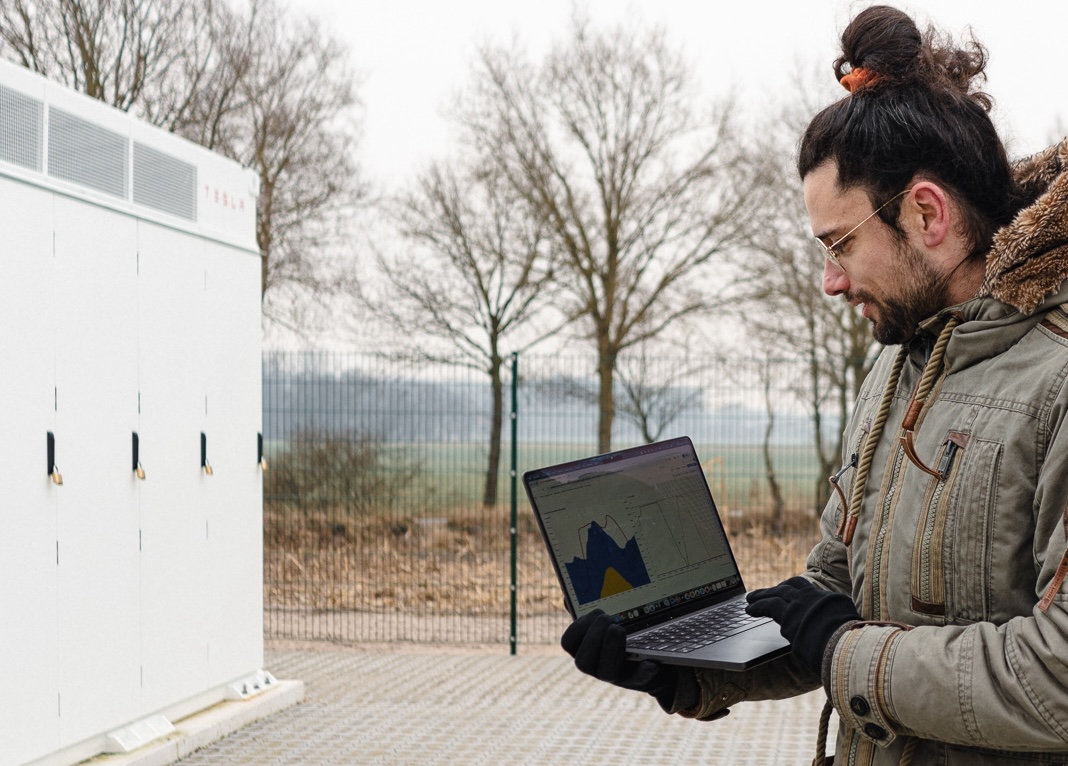

So kann flexibel auf Preissignale reagiert und das Erlöspotenzial kontinuierlich gesteigert werden.
30 MWh
Optimierung
Eigentümer & Projektentwickler
Projektentwicklung
Bau / Betrieb / Instandhaltung
Netzanschluss & Abstimmung
Finanzierung

„Terra One positioniert sich als führender Innovator im Bereich der Batteriespeicher und trägt entscheidend zur Stabilisierung der Energiewende bei.“
Lassen Sie uns Ihr Batteriespeicherprojekt bewerten.
